一级造价师《工程计价》第二章第二节
第二节工程量清单计价及工程量计算规范
工程量清单是载明建设工程分部分项工程项目、措施项目和其他项目的名称和相应数量以及规费和税金项目等内容的明细清单。其中由招标人根据国家标准、招标文件、设计文件以及施工现场实际情况编制的称为招标工程量清单,而作为投标文件组成部分的已标明价格并经承包人确认的称为已标价工程量清单。招标工程量清单应由具有编制能力的招标人或受其委托,具有相应资质的工程造价咨询人或招标代理人编制。采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。招标工程量清单应以单位(项)工程为单位编制,由分部分项工程项目清单,措施项目清单,其他项目清单,规费项目和税金项目清单组成。
一、工程量清单计价与工程量计算规范概述
目前,工程量清单计价主要遵循的依据是工程量清单计价与工程量计算规范,由《建设工程工程量清单计价规范》GB50500、《房屋建筑与装饰工程工程量计算规范》GB50854、《仿古建筑工程工程量计算规范》GB50855、《通用安装工程工程量计算规范》GB50856、《市政工程工程量计算规范》GB50857、《园林绿化工程工程量计算规范》GB50858、《矿山工程工程量计算规范》GB50859、《构筑物工程工程量计算规范》GB50860、《城市轨道交通工程工程量计算规范》GB50861、《爆破工程工程量计算规范》GB50862等组成。
《建设工程工程量清单计价规范》GB50500(以下简称计价规范)包括总则、术语、一般规定、工程量清单编制、招标控制价、投标报价、合同价款约定、工程计量、合同价款调整、合同价款期中支付、竣工结算与支付、合同解除的价款结算与支付、合同价款争议的解决、工程造价鉴定、工程计价资料与档案、工程计价表格及11个附录。
各专业工程量计算规范包括总则、术语、工程计量、工程量清单编制和附录。
(一)工程量清单计价的适用范围
清单计价规范适用于建设工程发承包及其实施阶段的计价活动。使用国有资金投资的建设工程发承包,必须采用工程量清单计价;非国有资金投资的建设工程,宜采用工程量清单计价;不采用工程量清单计价的建设工程,应执行计价规范中除工程量清单等专门性规定外的其他规定。
国有资金投资的项目包括全部使用国有资金(含国家融资资金)投资或国有资金投资为主的工程建设项目。
(1)国有资金投资的工程建设项目包括:
1)使用各级财政预算资金的项目;
2)使用纳人财政管理的各种政府性专项建设资金的项目;
3)使用国有企事业单位自有资金,并且国有资产投资者实际拥有控制权的项目。
(2)国家融资资金投资的工程建设项目包括:
1)使用国家发行债券所筹资金的项目;
2)使用国家对外借款或者担保所筹资金的项目;
3)使用国家政策性贷款的项目;
4)国家授权投资主体融资的项目;
5)国家特许的融资项目。
(3)国有资金(含国家融资资金)为主的工程建设项目是指国有资金占投资总额50%以上,或虽不足50%但国有投资者实质上拥有控股权的工程建设项目。
(二)工程量清单计价的作用
1.提供一个平等的竞争条件
采用施工图预算来投标报价,由于设计图纸的缺陷,不同施工企业的人员理解不一,计算出的工程量也不同,报价就更相去甚远,也容易产生纠纷。而工程量清单报价就为投标者提供了一个平等竞争的条件,相同的工程量,由企业根据自身的实力来填报不同的单价。投标人的这种自主报价,使得企业的优势体现到投标报价中,可在一定程度上规范建筑市场秩序,确保工程质量。
2.满足市场经济条件下竞争的需要
招投标过程就是竞争的过程,招标人提供工程量清单,投标人根据自身情况确定综合单价,利用单价与工程量逐项计算每个项目的合价,再分别填入工程量清单表内,计算出投标总价。单价成了决定性的因素,定高了不能中标,定低了又要承担过大的风险。单价的高低直接取决于企业管理水平和技术水平的高低,这种局面促成了企业整体实力的竞争,有利于我国建设市场的快速发展。
3.有利于提高工程计价效率,能真正实现快速报价
采用工程量清单计价方式,避免了传统计价方式下招标人与投标人之间的在工程量计算上的重复工作,各投标人以招标人提供的工程量清单为统一平台,结合自身的管理水平和施工方案进行报价,促进了各投标人企业定额的完善和工程造价信息的积累和整理,体现了现代工程建设中快速报价的要求。
4.有利于工程款的拨付和工程造价的最终结算
中标后,业主要与中标单位签订施工合同,中标价就是确定合同价的基础,投标清单上的单价就成了拨付工程款的依据。业主根据施工企业完成的工程量,可以很容易地确定进度款的拨付额。工程竣工后,根据设计变更、工程量增减等,业主也很容易确定工程的最终造价,可在某种程度上减少业主与施工单位之间的纠纷。
5.有利于业主对投资的控制
采用现在的施工图预算形式,业主对因设计变更、工程量的增减所引起的工程造价变化不敏感,往往等到竣工结算时才知道这些变化对项目投资的影响有多大,但此时常常是为时已晚。而采用工程量清单报价的方式则可对投资变化一目了然,在要进行设计变更时,能马上知道它对工程造价的影响,业主就能根据投资情况来决定是否变更或进行方案比较,以决定最恰当的处理方法。
二、分部分项工程项目清单
分部分项工程是“分部工程”和“分项工程”的总称。“分部工程”是单位工程的组成部分,系按结构部位、路段长度及施工特点或施工任务将单位工程划分为若干分部的工程。例如,砌筑工程分为砖砌体、砌块砌体、石砌体、垫层分部工程。“分项工程”是分部工程的组成部分,系按不同施工方法、材料、工序及路段长度等分部工程划分为若干个分项或项目的工程。例如砖砌体分为砖基础、砖砌挖孔桩护壁、实心砖墙、多孔砖墙、空心砖墙、空斗墙、空花墙、填充墙、实心砖柱、多孔砖柱、砖检查井、零星砌砖、砖散水、砖地坪、砖地沟、砖明沟等分项工程。.

分部分项工程项目清单必须载明项目码、项目名称、项目特征、计量单位和工程量。分部分项工程项目清单必须根据各专业工程工程量计算规范规定的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制。其格式如表2.2.1所示,在分部分项工程项目清单的编制过程中,由招标人负责前六项内容填列,金额部分在编制招标控制价或投标报价时填列。
(一)项目编码
项目编码是分部分项工程和措施项目清单名称的阿拉伯数字标识。清单项目编码以五级编码设置,用十二位阿拉伯数字表示。一、二、三、四级编码为全国统一,即一至九位应按工程量计算规范附录的规定设置;第五级即十至十二位为清单项目编码,应根据拟建工程的工程量清单项目名称设置,不得有重号,这三位清单项目编码由招标人针对招标工程项目具体编制,并应自001起顺序编制。
各级编码代表的含义如下:
(1)第一级表示专业工程代码(分二位);
(2)第二级表示附录分类顺序码(分二位);
(3)第三级表示分部工程顺序码(分二位);
(4)第四级表示分项工程项目名称顺序码(分三位);
(5)第五级表示清单项目名称顺序码(分三位)。

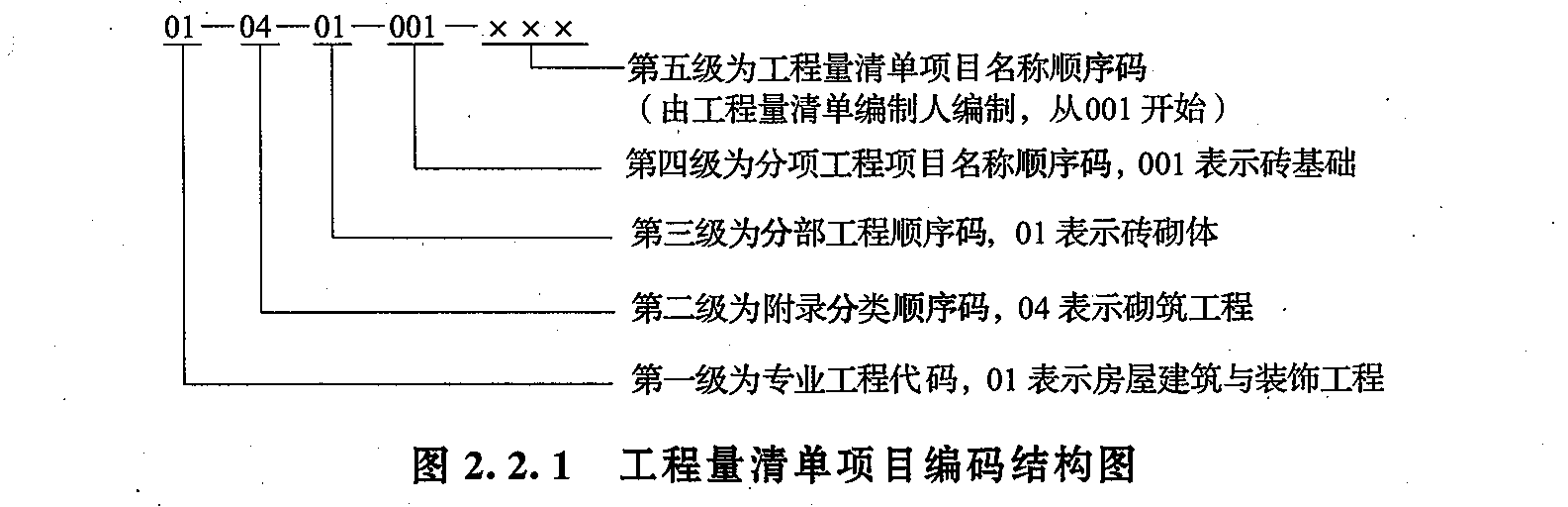

项目编码结构如图2.2.1所示(以房屋建筑与装饰工程为例)。
当同一标段(或合同段)的一份工程量清单中含有多个单位工程且工程量清单是以单位工程为编制对象时,在编制工程量清单时应特别注意对项目编码十至十二位的设置不得有重码的规定。例如一个标段(或合同段)的工程量清单中含有三个单位工程,每一单位工程中都有项目特征相同的实心砖墙砌体,在工程量清单中又需反映三个不同单位工程的实心砖墙砌体工程量时,则第一个单位工程的实心砖墙的项目编码应为010401003001,第二个单位工程的实心砖墙的项目编码应为010401003002,第三个单位工程的实心砖墙的项目编码应为010401003003,并分别列出各单位工程实心砖墙的工程量。
(二)项目名称
分部分项工程项目清单的项目名称应按各专业工程量计算规范附录的项目名称结合拟建工程的实际确定。附录表中的“项目名称”为分项工程项目名称,是形成分部分项工程项目清单项目名称的基础。即在编制分部分项工程0目清单时,以附录中的分项工程项目名称为基础,考虑该项目的规格、型号、材质等特k要求,结合拟建工程的实际情况,使其工程量清单项目名称具体化、细化,以反映影响工程造价的主要因素。例如“门窗工程”中“特种门”应区分“冷藏门”、“冷冻闸门”、“保温门”、“变电室门”、“隔音门”、“防射线门”、“人防门”、“金库门”等。清单项目名称应表达详细、准确,各专业工程量计算规范中的分项工程项目名称如有缺陷,招标人可作补充,并报当地工程造价管理机构(省级)备案。
(三)顶目特征
项目特征是构成分部分项工程项目、措施项目自身价值的本质特征。项目特征是对项目的准确描述,是确定一个清单项目综合单价不可缺少的重要依据,是区分清单项目的依据,是履行合同义务的基础。分部分项工程项目清单的项目特征应按各专业工程工程量计算规范附录中规定的项目特征,结合技术规范、标准;图集、施工图纸,按照工程结构、使用材质及规格或安装位置等,予以详细而准确的表述和说明。凡项目特征中未描述到的其他独有特征,由清单编制人视项目具体情况确定,以准确描述清单项目为准。
在各专业工程工程量计算规范附录中还有关于各清单项目“工程内容”的描述。工程内容是指完成清单项目可能发生的具体工作和操作程序,但应注意的是,在编制#部分项工程项目清单时,工程内容通常无须描述,因为在工程量计算规范中,工程量清I项目与工程量计算规则、工程内容有一一对应关系,当采用工程量计算规范这一标准时,工程内容均有规定。
(四)计量单位
计量单位应采用基本单位,除各专业另有特殊规定外均按以下单位计量:
(1)以重量计算的项目——吨或千克(t或kg);
(2)以体积计算的项目——立方米(m3);
(3)以面积计算的项目一平方米(㎡);
(4)以长度计算的项目——米(m);
(5)以自然计量单位计算的项目——个、套、块、樘、组、台……
(6)没有具体数量的项目——宗、项……
各专业有特殊计量单位的,再另外加以说明,当计量单位有两个或两个以上时,应根据所编工程量清单项目的特征要求,选择最适宜表现该项目特征并方便计'量的单位。
例如:门窗工程计量单位为“樘/m2”两个计量单位,实际工作中,就应选择最适宜、最方便计量和组价的单位来表示。
计量单位的有效位数应遵守下列规定:
(1)以“t”为单位,应保留三位小数,第四位小数四舍五人。
(2)以“m3”、“㎡”、“m”、“kg”为单位,应保留两位小数,第三位小数四舍五入。
(3)以“个”、“项”等为单位,应取整数。
(五)工程数量的计算
工程数量主要通过工程量计算规则计算得到。工程量计算规则是指对清单项目工程量计算的规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。
根据工程量清单计价与工程量计算规范的规定,工程量计算规则可以分为房屋建筑与装饰工程,仿古建筑工程,通用安装工程,市政工程,园林绿化工程,构筑物工程,矿山工程,城市轨道交通工程,爆破工程等九大类。
以房屋建筑与装饰工程为例,其工程量计算规范中规定的分类项目包括土石方工程,地基处理与边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,拆除工程、措施项目等,分别制定了它们的项目的设置和工程量计算规则。
随着工程建设中新材料、新技术、新工艺等的不断涌现,工程量计算规范附录所列的工程量清单项目不可能包含所有项目。在编制工程量清单时,当出现工程量计算规范附录中未包括的清单项目时,编制人应作补充。在编制补充项目时应注意以下三个方面。
(1)补充项目的编码应按工程量计算规范的规定确定。具体做法如下:补充项目的编码由工程量计算规范的代码与B和三位阿拉伯数字组成,并应从001起顺序编制,例如房屋建筑与装饰工程如需补充项目,则其编码应从01B001开始起顺序编制,同一招标工程的项目不得重码。.
(2)在工程量清单中应附补充项目的项目名称、项目特征、计量单位、工程量计算规
则和工作内容。'
(3)将编制的补充项目报省级或行业工程造价管理机构备案。
