什么是智慧建造工程师?
来源:智慧建造工程师(IntelligentConstruction)是鲁班软件创始人杨宝明博士在《走向低碳时代的智慧建造》中提出的概念。
概念:从事智能建筑工程管理、智慧工地建设、工程施工、建造信息技术工作,利用新技术、新方法、进行建造的管理全过程。
特点:包含建筑工业化及信息化、物联网、大数据、云计算、移动互联网等新兴技术,同时涉及智慧设计、智慧组织、智慧制造、智慧施工等工作体系。
价值:以人的体验为驱动,将建筑中的节能体系、舒适体系、健康体系、环保体系等进行整合,从而实现建筑更为智能、安全、舒适、便利、节能、个性的目标。
考试介绍
考试等级 | 考试科目 | 题型题量 | 合格标准 |
---|
初级 | 《建筑信息化概论》 | 单选x60x1′ 多选x20x2′ | 60% |
《物联网操作技术》 | 单选x60x1′ 多选x20x2′ |
中级 | 《建筑信息化概论》 | 单选x60x1′ 多选x20x2′ |
《物联网操作技术》 | 单选x60x1′ 多选x20x2′ |
《建设工程项目管理》 | 单选x60x1′ 多选x20x2′ |
高级 | 《建筑信息化概论》 | 单选x60x1′ 多选x20x2′ |
《物联网操作技术》 | 单选x60x1′ 多选x20x2′ |
《建设工程项目管理》 | 单选x60x1′ 多选x20x2′ |
《建设工程实务实操》 | 单选x60x1′ 多选x20x2′ |
2020年智慧建造工程师招生简章
班级名称 | 课程模块 | 辅导资料 | 服务内容 |
---|
初级 | 建筑信息化概论 物联网操作技术 考前点题 | 《建筑信息化技术》 《物联网操作技术概论》 | 1.协助指导学员报名 2.考试题库免费练习 3.考试不过科目,下一期免学费重读 |
中级 | 建筑信息化概论 物联网操作技术 建设工程项目管理 考前点题 | 《建筑信息化技术》 《物联网操作技术概论》 《建设工程项目管理基础知识》 | 1.协助指导学员报名 2.考试题库免费练习 3.考试不过科目,下一期免学费重读 |
高级 | 建筑信息化概论 物联网操作技术 建设工程项目管理 建设工程实务实操 考前点题 | 《建筑信息化技术》 《物联网操作技术概论》 《建设工程项目管理基础知识》 《建设工程理论与实操》 | 1.协助指导学员报名 2.考试题库免费练习 3.考试不过科目,下一期免学费重读 |
智慧建造实操班 | 全流程实操 | 《课程配套讲义》 | 1.协助指导学员报名 2.考试题库免费练习 |
二建考试教材考点《施工管理》:总进度目标
2Z103010 建设工程项目进度控制的目标和任务
2Z103011 总进度目标
一、建设工程项目的总进度目标的内涵
建设工程项目总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管理的主要任务是在项目的实施阶段对项目的目标进行控制。建设工程项目总进度目标的控制是业主方项目管理的任务(若采用建设项目总承包的模式,协助业主进行项目总进度目标的控制也是建设项目总承包方项目管理的任务)。在进行建设工程项目总进度目标控制前,首先应分析目标实现的可能性。若项目总进度目标不可能实现,则项目管理者应提出调整项目总进度目标的建设,提请项目决策者审议。
在项目的实施阶段,项目总进度不仅只是施工进度,它包括:
(1)设计前准备阶段的工作进度;
(2)设计工作进度;
(3)招标工作进度;
(4)施工前准备工作进度;
(5)工程施工和设备安装工作进度;
(6)工程物资采购工作进度;
(7)项目动用前的准备工作进度等。
二、建设工程项目总进度目标的论证
建设工程项目,总进度目标论证时,应分析和论证上述各项工作的进度,以及上述各项工作交叉进行的关系。
在建设工程项目总进度目标论证时,往往还不掌握比较详细的设计资料、也缺乏比较全面的有关工程发包的组织、施工组织和施工技术方面的资料、以及其他有关项目实施条件的资料,因此,总进度目标论证并不是单纯的总进度规划的编制工作,它涉及许多工程实施的条件分析和工程实施策划方面的问题.
大型建设工程项目总进度论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。总进度纲要的主要内容包括:
(1)项目实施的总体部署;
(2)总进度规划;
(3)各子系统进度规划;
(4)确定里程碑事件的计划进度目标;
(5)总进度目标实现的条件和应采取的措施等。
建设工程项目总进度目标论证的工作步骤如下:
(1)调查研究和收集资料;
(2)进行项目结构分析;
(3)进行进度计划系统的结构分析;
(4)确定项目的工作编码;
(5)编制各层(各级)进度计划;
(6)协调各层进度计划的关系和编制总进度计划;
(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;
(8)若经过多次调整,进度目标无法实现,则报告项目决策者。
三、建设工程项目进度计划系统

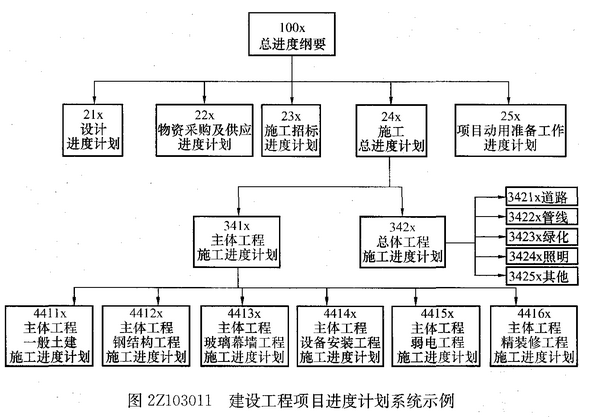

建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,它是项目进度控制的依据。由于各种进度计划编制所需要的必要资料是在项目进展过程中逐步形成的,因此项目进度计划系统的建立和完善也有一个过程,它也是逐步完善的。图2Z103011是一个建设工程项目进度计划系统的示例,这个计划系统有4个计划层次。
由于项目进度控制不同的需要和不同的用途,业主方和项目各参与方可以编制多个不同的建设工程项目进度计划系统,如:
(1)由多个相互关联的不同计划深度的进度计划组成的计划系统;
(2)由多个相互关联的不同计划功能的进度计划组成的计划系统;
(3)由多个相互关联的不同项目参与方的进度计划组成的计划系统;
(4)由多个相互关联的不同计划周期的进度计划组成的计划系统。
由不同深度的计划构成的进度计划系统包括:
(1)总进度规划(计划);
(2)项目子系统进度规划(计划);
(3)项目子系统中的单项工程进度计划等。
由不同功能的计划构成的进度计划系统包括:
(1)控制性进度规划(计划);
(2)指导性进度规划(计划);
(3)实施性(操作性)进度计划等。
由不同项目参与方的计划构成的进度计划系统包括:
(1)业主方编制的整个项目实施的进度计划;
(2)设计进度计划;
(3)施工和设备安装进度计划;
(4)采购和供货进度计划等。
由不同周期的计划构成的进度计划系统包括:
(1)5年建设进度计划;
(2)年度、季度、月度和旬计划等。
在建设工程项目进度计划系统中各进度计划或各子系统进度计划编制和调整时必须注意其相互间的联系和协调,如:
(1)总进度规划(计划)、项目子系统进度规划(计划)与项目子系统中的单项工程进度计划之间的联系和协调;
(2)控制性进度规划(计划)、指导性进度规划(计划)与实施性(操作性)进度计划之间的联系和协调;
(3)业主方编制的整个项目实施的进度计划、设计方编制的进度计划、施工和设备安装方编制的进度计划与采购和供货方编制的进度计划之间的联系和协调等。
正如前述,建设工程项目管理有多种类型,代表不同方利益的项目管理(业主方和项目参与各方)都有进度控制的任务,但是,其控制的上期和时间范畴是不相同的。
建设项目是在动态条件下实施的,进度控制也就必须是一个动态的管理过程,它由下列环节组成:
(1)进度目标的分析和论证,以论证进度目标是否合理,目标有否可能实现。如果经过科学的论证,目标不可能实现,则必须调整目标;
(2)在收集资料和调查研究的基础上编制进度计划;
(3)定期跟踪检查所编制的进度计划执行情况,若其执行有偏差,则采取纠偏措施,并视必要调整进度计划。
如只重视进度计划的编制,而不重视进度计划必要的调整,则进度无法得到控制。进度控制的过程是在确保进度目标的前提下,在项目进展的过程中不断调整进度计划的过程。
