一级造价工程师,是指通过全国统一考试取得中华人民共和国造价工程师职业资格证书,并经注册后从事建设工程造价工作的专业人员。国家对造价工程师实行准入类职业资格制度,纳入国家职业资格目录。
为什么要考造价
新规落地考试大变革,造价工程师考证春天来临
考证理由
一级造价工程师职业资格实行全国统一大纲、统一命题、统一组织的考试制度。一级造价工程师职业资格考试均设置基础科目和专业科目。
01 市场需求大增
要求工程造价咨询企业必须配备造价工程师,工程建设活动中有关工程造价管理岗位按需要配备造价工程师;新增报考专业,报考门槛降低,证书供不应求
02 升职加薪必备
证书与职称评选挂钩,可作为申报高一级职称的条件;造价工程师一直被建筑行业誉为“精英人才”,因为其稀缺且抢手,就业后年薪30万起步,资深造价工程师年薪甚至可拿百万
03 就业方向更广
国家对造价工程师实行准入类职业资格制度,纳入国家职业资格目录,职业资格包括执业和从业,证书认可度更高,适用范围更广
证书收入水涨船高,此时不考更待何时!
这些报考条件你都符合吗?
凡遵守中华人民共和国宪法、法律、法规,具有良好的业务素质和道德品行,具备下列
条件之一者,可以申请参加一级造价工程师职业资格考试
科学课表,教研团队精雕细琢
不选贵的,只选对的
班次 | 有效期 | 课程 | 资料 |
面授签约班 | 三年(未通过的科目,三年内免费续读) | 1、夜校干货班(直播+录播) 2、精讲班(网课) 3、真题解析(网课) 4、精题实战班(直播+录播) 5、冲刺班(面授+网课) 6、考前专题突破班(网课) 7、仿真模考(直播+录播) | 1、课程讲义 2、精题实战题 3、真题集 4、模拟试题 5、水平测试卷 |
面授精英班 | 两年(未通过的科目,第二年内免费续读) | 1、夜校干货班(直播+录播) 2、精讲班(网课) 3、真题解析(网课) 4、精题实战班(直播+录播) 5、冲刺班(面授+网课) 6、考前专题突破班(网课) 7、仿真模考(直播+录播) | 1、课程讲义 2、精题实战题 3、真题集 4、模拟试题 5、水平测试卷 |
面授学霸班 | 两年(未通过的科目,第二年内免费续读) | 1、夜校干货班(直播+录播) 2、精讲班(网课) 3、真题解析(网课) 4、精题实战班(直播+录播) 5、冲刺班(面授+网课) 6、仿真模考(直播+录播) | 1、课程讲义 2、精题实战题 3、真题集 4、水平测试卷 |
面授精品班 | 两年(未通过的科目,第二年内免费续读) | 1、精讲班(网课) 2、真题解析(网课) 3、精题实战班(直播+录播) 4、冲刺班(面授+网课) 5、仿真模考(直播+录播) | 1、课程讲义 2、精题实战题 3、真题集 |
网授签约班 | 三年(未通过的科目,三年内免费续读) | 1、夜校干货班(直播+录播) 2、精讲班(网课) 3、真题解析(网课) 4、精题实战班(直播+录播) 5、冲刺班(网课) 6、考前专题突破班(网课) 7、仿真模考(直播+录播) | 1、课程讲义 2、精题实战题 3、真题集 4、模拟试题 5、水平测试卷 |
网授精英班 | 两年(未通过的科目,第二年内免费续读) | 1、夜校干货班(直播+录播) 2、精讲班(网课) 3、真题解析(网课) 4、精题实战班(直播+录播) 5、冲刺班(网课) 6、考前专题突破班(网课) 7、仿真模考(直播+录播) | 1、课程讲义 2、精题实战题 3、真题集 4、模拟试题 5、水平测试卷 |
网授学霸班 | 两年(未通过的科目,第二年内免费续读) | 1、夜校干货班(直播+录播) 2、精讲班(网课) 3、真题解析(网课) 4、精题实战班(直播+录播) 5、冲刺班(网课) 6、仿真模考(直播+录播) | 1、课程讲义 2、精题实战题 3、真题集 4、水平测试卷 |
网授精品班 | 两年(未通过的科目,第二年内免费续读) | 1、精讲班(网课) 2、真题解析(网课) 3、精题实战班(直播+录播) 4、冲刺班(网课) 5、仿真模考(直播+录播) | 1、课程讲义 2、精题实战题 3、真题集 |
分部分项工程项目清单
分部分项工程是“分部工程”和“分项工程”的总称。“分部工程”是单位工程的组成部分,系按结构部位、路段长度及施工特点或施工任务将单位工程划分为若干分部的工程。例如,砌筑工程分为砖砌体、砌块砌体、石砌体、垫层分部工程。“分项工程”是分部工程的组成部分,系按不同施工方法、材料、工序及路段长度等分部工程划分为若干个分项或项目的工程。例如砖砌体分为砖基础、砖砌挖孔桩护壁、实心砖墙、多孔砖墙、空心砖墙、空斗墙、空花墙、填充墙、实心砖柱、多孔砖柱、砖检查井、零星砌砖、砖散水、砖地坪、砖地沟、砖明沟等分项工程。.
分部分项工程项目清单必须载明项目码、项目名称、项目特征、计量单位和工程量。分部分项工程项目清单必须根据各专业工程工程量计算规范规定的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制。其格式如表2.2.1所示,在分部分项工程项目清单的编制过程中,由招标人负责前六项内容填列,金额部分在编制招标控制价或投标报价时填列。
(一)项目编码
项目编码是分部分项工程和措施项目清单名称的阿拉伯数字标识。清单项目编码以五级编码设置,用十二位阿拉伯数字表示。一、二、三、四级编码为全国统一,即一至九位应按工程量计算规范附录的规定设置;第五级即十至十二位为清单项目编码,应根据拟建工程的工程量清单项目名称设置,不得有重号,这三位清单项目编码由招标人针对招标工程项目具体编制,并应自001起顺序编制。
各级编码代表的含义如下:
(1)第一级表示专业工程代码(分二位);
(2)第二级表示附录分类顺序码(分二位);
(3)第三级表示分部工程顺序码(分二位);
(4)第四级表示分项工程项目名称顺序码(分三位);
(5)第五级表示清单项目名称顺序码(分三位)。

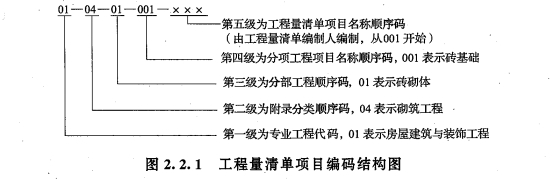

项目编码结构如图2.2.1所示(以房屋建筑与装饰工程为例)。
当同一标段(或合同段)的一份工程量清单中含有多个单位工程且工程量清单是以单位工程为编制对象时,在编制工程量清单时应特别注意对项目编码十至十二位的设置不得有重码的规定。例如一个标段(或合同段)的工程量清单中含有三个单位工程,每一单位工程中都有项目特征相同的实心砖墙砌体,在工程量清单中又需反映三个不同单位工程的实心砖墙砌体工程量时,则第一个单位工程的实心砖墙的项目编码应为010401003001,第二个单位工程的实心砖墙的项目编码应为010401003002,第三个单位工程的实心砖墙的项目编码应为010401003003,并分别列出各单位工程实心砖墙的工程量。
(二)项目名称
分部分项工程项目清单的项目名称应按各专业工程量计算规范附录的项目名称结合拟建工程的实际确定。附录表中的“项目名称”为分项工程项目名称,是形成分部分项工程项目清单项目名称的基础。即在编制分部分项工程0目清单时,以附录中的分项工程项目名称为基础,考虑该项目的规格、型号、材质等特k要求,结合拟建工程的实际情况,使其工程量清单项目名称具体化、细化,以反映影响工程造价的主要因素。例如“门窗工程”中“特种门”应区分“冷藏门”、“冷冻闸门”、“保温门”、“变电室门”、“隔音门”、“防射线门”、“人防门”、“金库门”等。清单项目名称应表达详细、准确,各专业工程量计算规范中的分项工程项目名称如有缺陷,招标人可作补充,并报当地工程造价管理机构(省级)备案。
(三)顶目特征
项目特征是构成分部分项工程项目、措施项目自身价值的本质特征。项目特征是对项目的准确描述,是确定一个清单项目综合单价不可缺少的重要依据,是区分清单项目的依据,是履行合同义务的基础。分部分项工程项目清单的项目特征应按各专业工程工程量计算规范附录中规定的项目特征,结合技术规范、标准;图集、施工图纸,按照工程结构、使用材质及规格或安装位置等,予以详细而准确的表述和说明。凡项目特征中未描述到的其他独有特征,由清单编制人视项目具体情况确定,以准确描述清单项目为准。
在各专业工程工程量计算规范附录中还有关于各清单项目“工程内容”的描述。工程内容是指完成清单项目可能发生的具体工作和操作程序,但应注意的是,在编制#部分项工程项目清单时,工程内容通常无须描述,因为在工程量计算规范中,工程量清I项目与工程量计算规则、工程内容有一一对应关系,当采用工程量计算规范这一标准时,工程内容均有规定。
(四)计量单位
计量单位应采用基本单位,除各专业另有特殊规定外均按以下单位计量:
(1)以重量计算的项目——吨或千克(t或kg);
(2)以体积计算的项目——立方米(m3);
(3)以面积计算的项目一平方米(㎡);
(4)以长度计算的项目——米(m);
(5)以自然计量单位计算的项目——个、套、块、樘、组、台……
(6)没有具体数量的项目——宗、项……
各专业有特殊计量单位的,再另外加以说明,当计量单位有两个或两个以上时,应根据所编工程量清单项目的特征要求,选择最适宜表现该项目特征并方便计'量的单位。
例如:门窗工程计量单位为“樘/m2”两个计量单位,实际工作中,就应选择最适宜、最方便计量和组价的单位来表示。
计量单位的有效位数应遵守下列规定:
(1)以“t”为单位,应保留三位小数,第四位小数四舍五人。
(2)以“m3”、“㎡”、“m”、“kg”为单位,应保留两位小数,第三位小数四舍五入。
(3)以“个”、“项”等为单位,应取整数。
(五)工程数量的计算
工程数量主要通过工程量计算规则计算得到。工程量计算规则是指对清单项目工程量计算的规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。
根据工程量清单计价与工程量计算规范的规定,工程量计算规则可以分为房屋建筑与装饰工程,仿古建筑工程,通用安装工程,市政工程,园林绿化工程,构筑物工程,矿山工程,城市轨道交通工程,爆破工程等九大类。
以房屋建筑与装饰工程为例,其工程量计算规范中规定的分类项目包括土石方工程,地基处理与边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,拆除工程、措施项目等,分别制定了它们的项目的设置和工程量计算规则。
随着工程建设中新材料、新技术、新工艺等的不断涌现,工程量计算规范附录所列的工程量清单项目不可能包含所有项目。在编制工程量清单时,当出现工程量计算规范附录中未包括的清单项目时,编制人应作补充。在编制补充项目时应注意以下三个方面。
(1)补充项目的编码应按工程量计算规范的规定确定。具体做法如下:补充项目的编码由工程量计算规范的代码与B和三位阿拉伯数字组成,并应从001起顺序编制,例如房屋建筑与装饰工程如需补充项目,则其编码应从01B001开始起顺序编制,同一招标工程的项目不得重码。.
(2)在工程量清单中应附补充项目的项目名称、项目特征、计量单位、工程量计算规
则和工作内容。'
(3)将编制的补充项目报省级或行业工程造价管理机构备案。
